本工程施工區域位于連云港連云新城,工程名稱為連云港金海二期地基加固工程本工程共分A、B兩個大區,并兩個大區分別進行施工,具體施工安排如下:
連云港金海二期A區施工區域位于金海二期地基加固工程東北角,共劃分為12個小的區段(A1—A10、EZ1、EZ2),圖紙總面積為235724 m2,,施工區域北側臨近金海大道的砂坡區、西側緊鄰吹填圍埝整平的臨時路、南側與東側與其他分包施工區域相鄰。

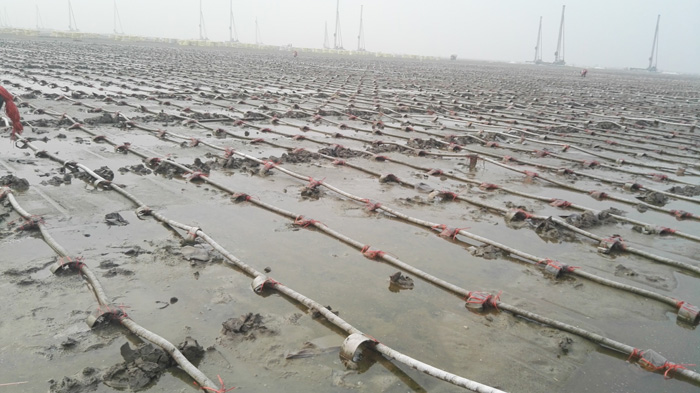

本工程于2014年8月15日人員進場,8月21日進行鋪砂,于2015年3月22日縱一路即EZ1和EZ2鋪設完畢。于2015年4月9日將全部區域鋪設完畢。隨后又于2015年4月12日和15日對A10區進行一定厚度的補鋪。歷時238天將整個12個區域鋪設完畢。排水板正式打設時間為2015年4月22日,5月23日打設完畢,歷時32天。5月20日A10鋪膜完成,5月26日A7、A8、A9鋪膜完成,5月31日A3、A4鋪膜完成,6月4日A1、A2鋪膜完成。2015年10月18日和10月22日分別停止計時抽氣。本工程歷時433天完工。

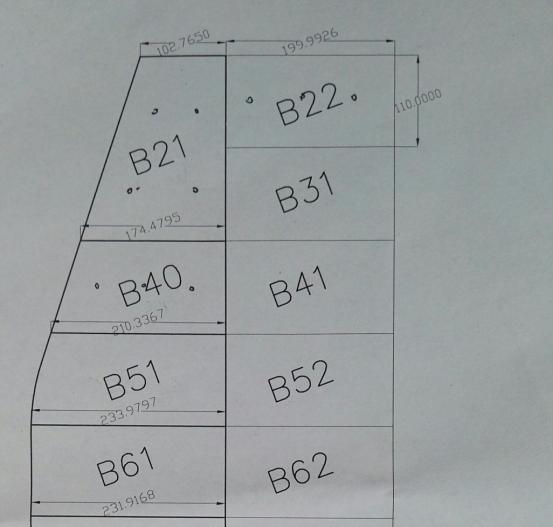

連云港金海二期B區工程為于A區南側,本工程施工區域包括B21區,B22區,B31區,B40區,B51區,B52區,B61區,B62區,共計9個小區,施工圖面積為212085平米。
